건설·토목 공무를 위한 설계변경 실무 도구
뒤로
준공 내역서 자동작성최종 변경 파일에 실제 시공 수량만 넣으면 · 설치 없이 브라우저에서바로 실행
사용 방법

준공 도구 사용 순서

시공 수량 × 계약단가로 준공 금액을 다시 계산합니다.

실제 도구 화면

준공 때는 설계(변경) 수량과 실제 시공 수량이 조금씩 다릅니다. 이 도구는 시공 수량 × 계약단가로 금액을 다시 계산하고, 당초·변경·준공을 한 장에 비교하거나 변경→준공 2줄로 적습니다. 준공 금액이 변경 금액을 넘으면 바로 알려 줍니다.

1. 단가 기준과 표기 방식을 고릅니다

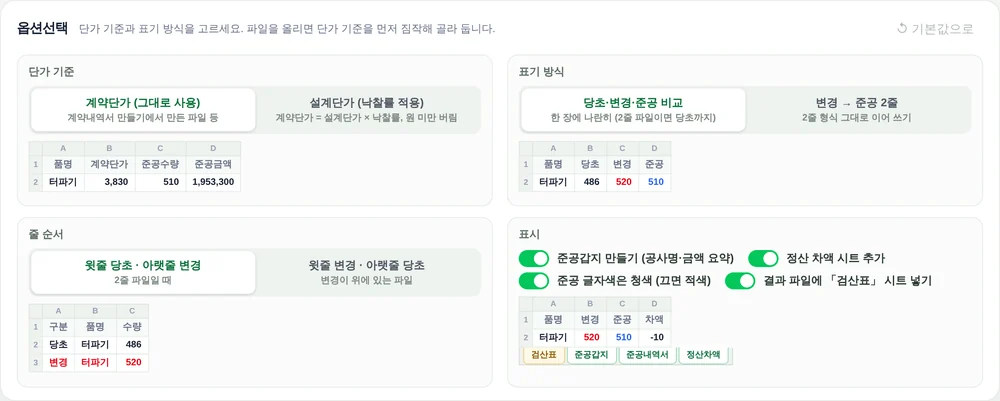

옵션선택 화면. 단가 기준 계약단가·설계단가(낙찰률 적용), 표기 방식 당초·변경·준공 비교·변경→준공 2줄, 줄 순서, 표시 옵션과 칸마다 결과 엑셀 견본
파일을 올리면 단가 기준을 먼저 짐작해 골라 둡니다.
  • 계약단가 (그대로 사용) — 계약내역서 만들기로 만든 파일처럼 이미 낙찰 단가가 들어 있으면 그대로 씁니다
  • 설계단가 (낙찰률 적용) — 계약단가 = 설계단가 × 낙찰률, 원 미만 버림. 낙찰률을 넣습니다
  • 품목별 단가를 가장 정확히 맞추려면 계약내역서 파일을 함께 올리기를 씁니다. 품명·규격이 같은 품목의 계약단가를 그대로 가져옵니다
  • 표기 방식은 한 장에 나란히 놓는 당초·변경·준공 비교(2줄 파일이면 당초까지)와, 기존 2줄 형식을 이어 쓰는 변경→준공 2줄 중에서 고릅니다

2. 최종 변경 파일을 올리고 시트를 고릅니다

1줄이든 2줄이든 최종 변경 내역서를 올립니다. 2줄 파일이면 변경 줄을 기준으로 씁니다. 수량·단가 열이 있는 내역서 시트 하나를 고르면 품목 표가 나옵니다.

3. 시공 수량을 넣습니다

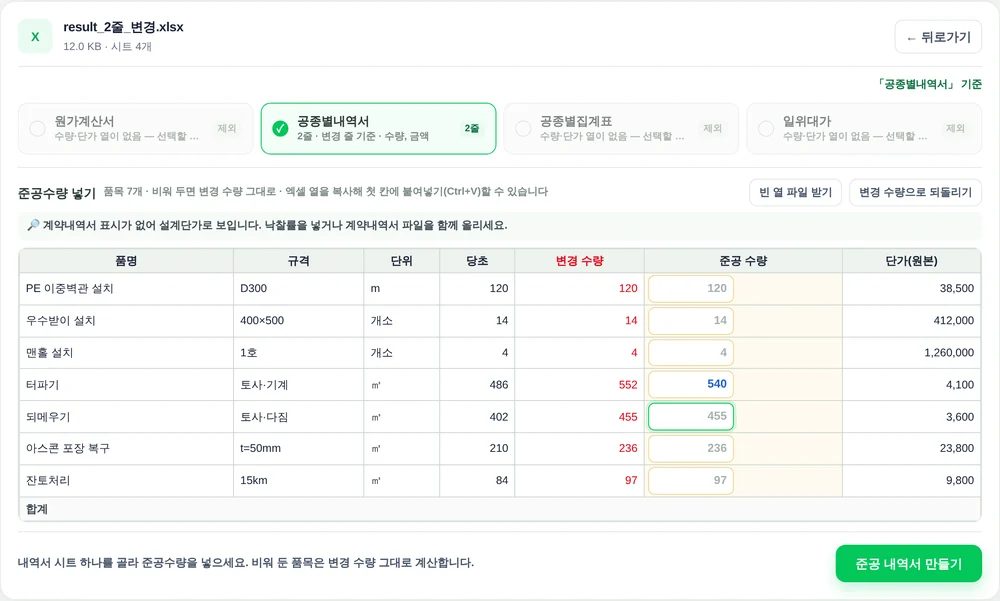

예시 2줄 파일을 올린 화면. 공종별내역서 시트가 골라졌고 품명·규격·단위·당초·변경 수량·시공 수량 입력 칸·단가 표, 위에 빈 열 파일 받기와 변경 수량으로 되돌리기 버튼
노란 칸이 비어 있으면 변경 수량 그대로 계산합니다.
  • 화면에서 바로 — 표의 노란 칸에 적습니다
  • 엑셀 열 붙여넣기 — 엑셀에서 수량 열을 복사해 첫 칸에 붙여넣으면(Ctrl+V) 아래로 차례대로 채워집니다
  • 빈 열 파일 — 「빈 열 파일 받기」로 입력용 시트가 든 파일을 받아 G열을 채운 뒤 다시 올립니다

4. 만들고 검산합니다

만들기를 누르면 원본 시트는 그대로 두고 아래 시트를 붙인 파일(_준공)을 내려받습니다.

시트내용
검산표원본 합계 = 품목 금액 합, 정산 차액 = 준공 − 변경, 준공이 변경을 넘는지, 단가 0인 품목
준공갑지공사명·단가 기준·변경 금액·준공 금액·정산 차액·품목 수 한 장 요약
준공내역서품명·규격·단위·계약단가와 당초·변경·준공 수량·금액, 노란 칸만 고치면 다시 계산
정산차액수량이 바뀐 품목만 모아 증가 합계·감소 합계·순 정산 금액

정산 차액이 생기면

  • 준공이 변경보다 적으면 감액 정산 대상인지 확인합니다
  • 준공이 변경보다 많으면 증가분을 설계변경으로 먼저 반영해야 하는지 확인합니다
  • 계약 조건과 발주처 지침에 따라 처리 방법이 다르니 감독과 협의하세요. 절차는 준공 정산 절차에 정리했습니다

자주 묻는 것

원가계산서도 다시 계산되나요?

준공 금액은 내역서 합계(직접공사비) 기준입니다. 간접노무비·경비·일반관리비·이윤·부가세는 원가계산서에서 같은 요율로 다시 계산하세요. 준공갑지에도 그렇게 적어 둡니다.

신규 품목 단가는요?

변경 내역서에 적힌 단가를 씁니다. 단가가 0인 품목은 검산표에 따로 표시되니 결과 파일에서 넣어 주세요.

준공갑지의 공사 기간·작성일은요?

비워 둡니다. 결과 파일에서 직접 적으세요.

파일이 서버로 올라가나요?

아닙니다. 모든 처리는 이용자의 브라우저 안에서만 이뤄집니다.

설계단가로 계산할 때는 낙찰률 소수점 자리에 따라 원 단위 끝자리가 달라질 수 있습니다. 계약내역서 파일을 함께 올리면 품목별 계약단가를 그대로 써서 가장 정확합니다.

준공 정산 화면 열기
